Понимание и внедрение Redispatch 2.0: что должны знать операторы ветряных электростанций

24.09.2025

С увеличением поступления возобновляемых источников энергии в электросеть также становится все более актуальной задача надежного предотвращения узких мест в сети. Так называемая Redispatch 2.0 вступила в силу с 1 октября 2021 года и заменила предыдущее управление подачей зеленых продуктов (EinsMan). Для операторов ветряных электростанций это означает новые роли, новые процессы, новые обязательства, а также новые возможности для оптимизации. В этом руководстве мы пошагово объясняем, что такое Redispatch 2.0, как она работает, у кого какие задачи и как операторы могут защитить свои интересы.

Что такое Redispatch 2.0?

Переадресация означает устремленность в будущее Управление генерирующими установками во избежание узких мест в сети. В то время как в частности, пострадали обычные электростанции, Redispatch 2.0 теперь также использует возобновляемые источники энергии и когенерационные установки мощностью от 100 кВт – т.е. практически все ветрогенераторы.

Цель состоит в том, чтобы гарантировать, что поддерживать баланс энергосистемы – а не просто в случае острых перегрузок, но уже заранее.

Почему был представлен Redispatch 2.0? Старая система управления подачей данных данных представляла собой Реактивный прибор: системы самопроизвольно активировались в случае неминуемой перегрузки сети — с высокими компенсационными выплатами. Затраты выросли до более чем один миллиард евро в год. Redispatch 2.0, с другой стороны, является Дальновидное управление, сбалансированное управление узкими местами. Он предназначен для обеспечения устойчивости сети дешевле, предсказуемее и справедливее. В то же время это приводит к Более активное вовлечение операторов в процессы.

Какие ветряные турбины подвержены этой проблеме?

В основном, применяется следующее:

·        Установки всех поколений от 100 кВт установленной мощности подлежат перераспределению.
·        Это также относится ко всем Ветряные турбины, как наземные, так и морские.
·        Существующие системы также должны быть — вне зависимости от даты ввода в эксплуатацию.

Рыночные роли в Redispatch 2.0

В Redispatch 2.0 представлены два новых центральных Роли на рынке:


Операционный менеджер (EIV)

·        Ответственный за Планирование приложений
·        Передает прогнозы и Расписания
·        Часто прямой маркетолог

Оператор технического ресурса (БТР)

·        Отвечает за саму систему
·        Сообщает метеорологические данные
·        Правильно ли работают простои у сетевого предприятия
·        Также может быть одобрен оператором или быть переданным поставщику услуг

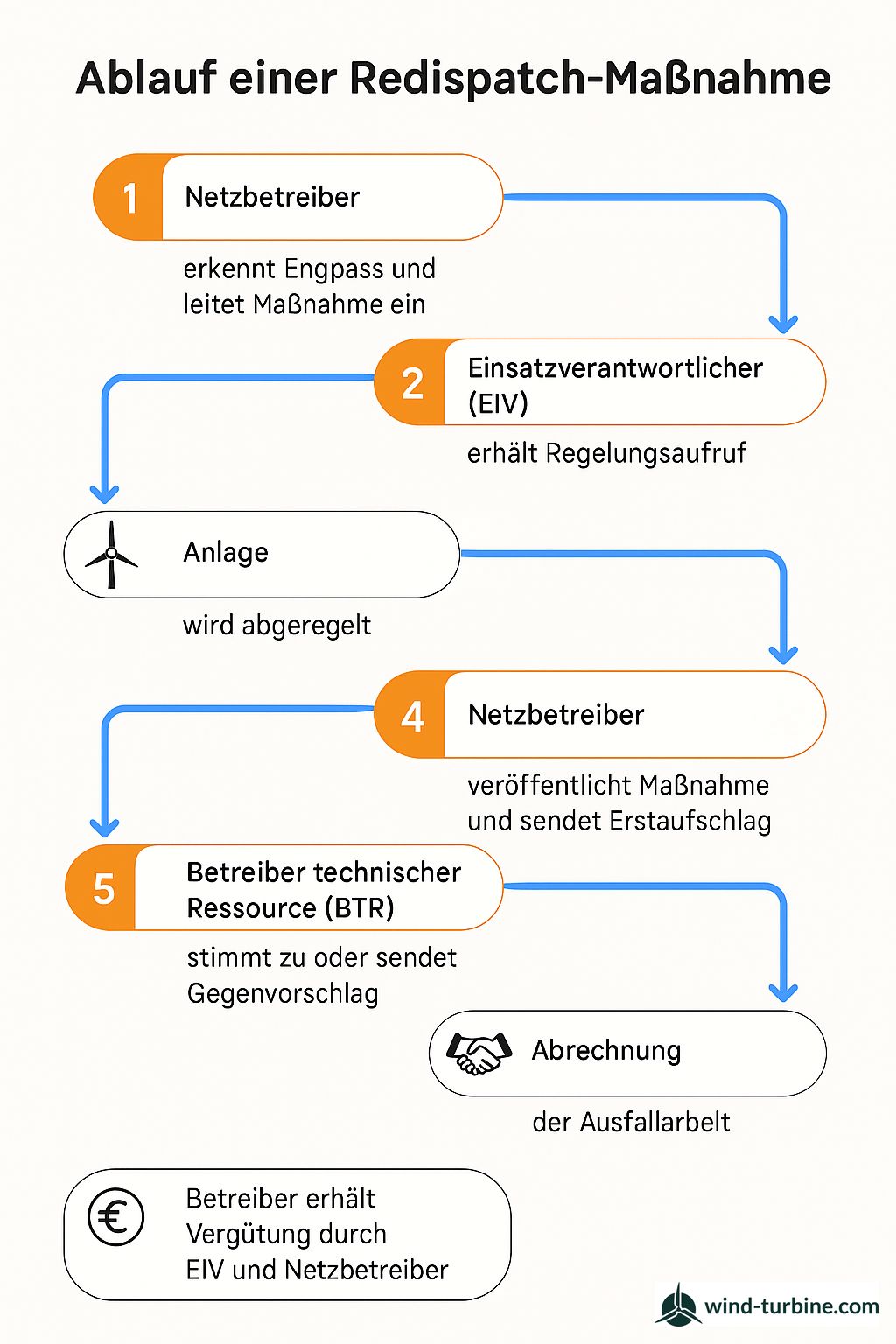

Порядок проведения мероприятия по передислокации

В стандартном случае (модели прогноза) Примите следующие меры:

1. Сетевое предприятие признает узкое место и инициирует действия

2. EIV получает запрос на регулирование

3. Растение сворачивается

4. Опубликован оператор сети действие и отправляет первичную подачу на BTR

5. БТР проверит и согласует или отправляет встречное предложение

6. После голосования Урегулирование простоев работы

7. Оператор получает вознаграждение по EIV и операторам сетей


Модели вызова и балансировки в сравнении
Модели вызова:

·        Пример запроса: Контроль EIV Ограждение
·        Случай допуска: оператор сети вмешивается напрямую


Модели балансировки:

·        Модель прогнозирования: оператор сети Создает прогноз
·        Модель плановой стоимости: EIV создана Плановые значения, BTR на балансе

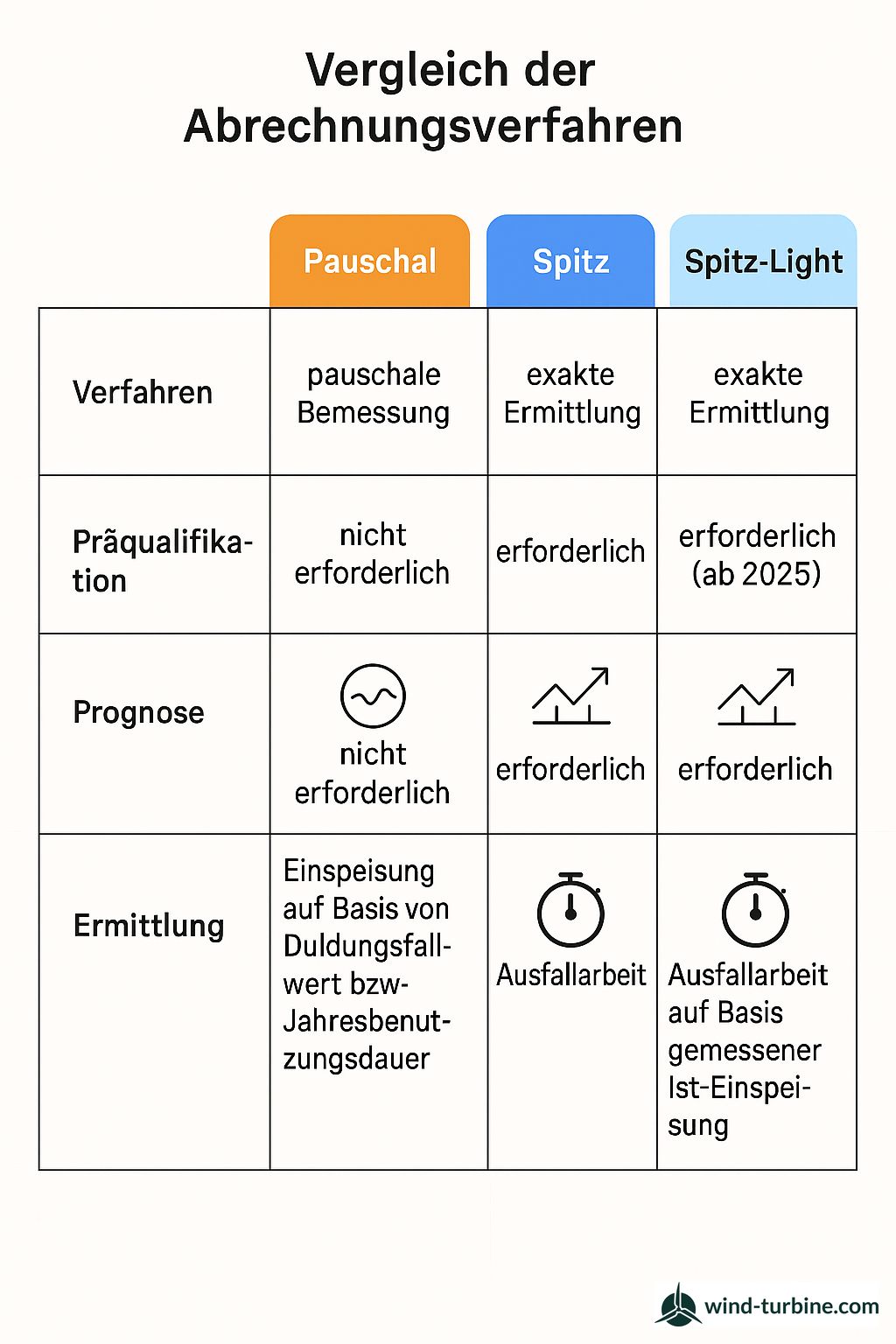

Процедуры выставления счетов и компенсация

Для расчета значений по умолчанию необходимо выполнить следующие действия. Доступны следующие процедуры:

- Процедура единовременной выплаты
- Процедура заточки (с данные о погоде по конкретным растениям)
- Spitz-Light (с справочными данными о погоде)


Обязанности и сроки для операторов

·        Содержание
.       Уведомление о Недоступность
·        Своевременное обследование Первые порции
·        Обеспечение метеорологических Данные в материалах Шпица
·        Создать контактный лист и передавать

Операторы без роли БТР: что учесть?

Многие операторы уходят из роли БТР специалист по прямому маркетингу или поставщик услуг. Это экономит усилия, но Риски:

·        Меньше контроля над Потеря урожая
·        Отсутствие активного участия в Процесс очистки
·        Зависимость от Качество данных третьих сторон

Технические требования для принятия на себя роли БТР

·        Программное обеспечение для управления операциями с Интерфейс EDIFACT
·        Сертификат S/MIME для безопасности Передача данных
·        Номер кода BDEW
·        Войти в Connect+
·        Наличие метеорологических Данные

Встречные предложения и клиринг: что делать в случае разногласий?

Если БТР прикинет количества в первой подаче Считает это неправильным, он должен:

1. Объект в течение 3 рабочих дней
2. Отправьте формально корректное встречное предложение
3. Провести процесс клиринга с сетевым оператором

Текущие события и перспективы

·        BNetzA планирует Унификация рыночных ролей
·        Планирование модели стоимости, которая будет использоваться в будущем Становление стандартом
·        Цифровые интерфейсы – это Дальнейшее расширение


Тем, кто разбирается в процессах как оператор ветропарков и четко распределяет роли А сроки позволяют не только избежать финансовых потерь, но и предотвратить активно интегрируйте свои ветряные турбины в стабильность сети. Более подробную полезную информацию можно найти здесь в формате PDF BWE: https://www.wind-energie.de/fileadmin/redaktion/dokumente/publikationen-oeffentlich/themen/02-technik-und-netze/01-netze/20250527_BWE_Handlungsempfehlung_Redispatch.pdf
